3.5 Календарный метод планирования материальных потребностей (стандарт системы MRP I)

Типовой календарный метод планирования MRP состоит из ряда логически связанных процедур, правил и требований, переводящих производственное расписание (план выпуска продукции) в последовательность требований, синхронизированных по времени, и запланированных покрытий этих требований для каждой единицы материального ресурса, необходимого для изготовления изделия.

Задачами системы календарного планирования являются отыскание Длины совокупного производственного цикла изготовления изделия, календарного времени опережения запуска в производство деталей или их закупки по отношению к срокам сборки сборочных единиц, определение зависимого спроса на детали и сборочные узлы, управление запасами незавершенного производства, планирование производственных операций, Корректировка по мере необходимости производственного расписания.

Система MRP решает три взаимосвязанные проблемы: что производи в каком количестве и когда.

Данная система строится на основе заданного производственного расписания (сформированного по заказам потребителей и на прогнозе спроса), которое определяет сроки и объемы производства конечного изделия (табл. 3.2).

Таблица 3.2.

Производственное расписание на изготовление изделия И

Затем система последовательно определяет время и необходимое количество материальных ресурсов для удовлетворения потребностей производственного расписания (рис. 3.8).

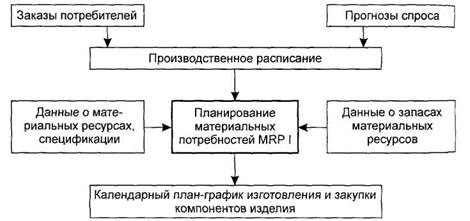

Рис. 3.6 Схема системы календарного планирования MRP I

Для расчета необходимы данные:

• о материальных ресурсах и спецификациях на изделие (состав изделия), содержащие всю требуемую информацию о номенклатуре и основных параметрах сырья, материалов, компонентов, полуфабрикатов и т. п., которые необходимы для изготовления (сборки) изделия;

• о нормативных сроках изготовления каждого элемента или компонента изделия или длительности их производственного цикла;

• о нормах расхода материальных ресурсов на единицу изготавливаемой детали, сборочного компонента и готового изделия;

• о наличных запасах материальных ресурсов.

Процесс создания конечного изделия (И) включает изготовление или

закупку всех деталей (Д), сборку всех сборочных (Сб) единиц (узлов, агрегатов, механизмов), сборку, отладку и контроль готового изделия. При этом предполагается, что различные детали изготавливаются одновременно, а длительность совокупного производственного цикла определяют по ведущей детали. Тогда производственный цикл изделия рассчитывают по формуле:

Тц = Тид +Тцс

где Тид — производственный цикл изготовления ведущей детали, т. е. у которой он имеет максимальную продолжительность; Тцс — производственный цикл сборочных и испытательных работ. Нормативный срок изготовления каждого компонента изделия и длительность производственного цикла окончательной сборки изделия определяются как ti.. Структура производственного цикла изделия И определяется составом операций, необходимых для изготовления промежуточных компонентов, и связями между этими компонентами и соответствующими операциями. Таким образом, состав операций зависит от номенклатуры деталей, сборочных единиц, их количества и технологических процессов изготовления и сборки. Взаимосвязь операций и процессов предопределяется схемой изготовления изделия и производственными условиями. Схема изготовления изделия (состав изделия) представляется в виде уровневого построения изделия (рис. 3.7)

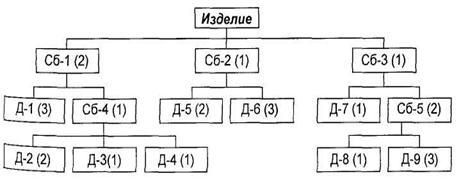

Рис. 3.7 Уровневое построение изделия

Итак, одно изделие И состоит из сборочных единиц Сб-1, Сб-2, Сб-3 в количестве 2 шт., 1 шт., 1 шт. соответственно. В свою очередь, одна сборочная единица Сб-1 включает 3 шт. детали Д-1 и 1 шт. сборочной единицы Сб-4 и т. д. Количество каждого компонента для производства единицы Детали верхнего уровня соответствует значениям, проставленным в скобках при компонентах.

Расчет количества составных элементов для сборки изделия И в количестве X единиц сводится в табл. 3.3.

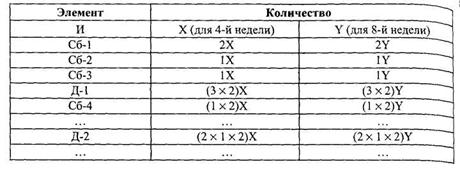

Таблица 3.3.

В соответствии с данными по наличному запасу ресурсов z, на каждый элемент i (изделие, сборочная единица, деталь) необходимо в расчетах скорректировать истинную (чистую) производственную или закупочную потребность qчi исходя из общей (полной) потребности qпi, тогда qчi = qпi – zi.

Заранее определенные нормативы времени изготовления деталей, сборочных единиц и сборки готового изделия или времени поставки компонентов от поставщика ti влияют на общую продолжительность цикла изготовления изделия и определяют расчетное опережение срока запуска в производство очередного компонента или момента заказа у поставщика необходимых материальных ресурсов.

Совокупные расчеты по календарному планированию сводятся в табл. 3.4.

Таблица 3.4.

Табличная форма календарно-плановых расчетов

Окончание табл. 3.4.

На основе табличных расчетов можно построить цикловой график изготовления изделия (рис. 3.8).

Рис. 3.8 Графическое изображение календарно-плановых расчетов

Данный цикловой график построен для условий, когда изготовление изделия не лимитируется составом оборудования производственных цехов и участков, что характерно для метода MRP и является его одним из основных недостатков. То есть предполагается максимальное запараллеливание работ, в связи с чем длительность цикла будет минимальной.

Вместе с тем условия производства, ограничения по ресурсам могут потребовать выполнения некоторых работ последовательно, например сборочные единицы Сб-1 и Сб-2 собираются и отлаживаются на одном и том же стенде, прежде чем поступают на общую сборку; тогда это приведет к смещению работ в календарном плане и к увеличению продолжительности циклового графика (рис. 3.9).

Рис. 3.9 Цикловой график изготовления изделия при условии ограничения ресурсов

Решение данной проблемы потребовало применения объемно-календарного метода, наиболее часто используемого в системах класса MRP П и ERP.

<< | >>
Источник: Лекции по логистике. 2020

Еще по теме 3.5 Календарный метод планирования материальных потребностей (стандарт системы MRP I):

  1. 3.6 Объемно-календарный метод планирования (стандарт концепций MRPII и ERP)
  2. Лекция 4. Планирование потребностей в материальных ресурсах строительной организации
  3. Логистическая концепция «планирования потребностей/ресурсов» и основанные на ней системы
  4. 24.2. Календарно-плановые нормативы и методы их разработки
  5. 4. Системи управління виробництвом. Логістична концепція “MRP”.
  6. 89)Сущность нормативного метода учета затрат и его отличие от метода стандарт-кост.
  7. §2.Методы и этапы планирования. Перспективное, текущее и оперативное планирование
  8. Лекция 3. Планирование механизации и потребности в строительныхмашинах
  9. Вопрос 10.2. Организационные основы планирования. Методы и этапы планирования.
  10. Система «Золотой стандарт» или Парижская валютная система
  11. 2.2.4. Системы управления материальными потоками
- Информатика для экономистов - Антимонопольное право - Бухгалтерский учет и контроль - Бюджетна система України - Бюджетная система России - ВЭД РФ - Господарче право України - Государственное регулирование экономики в России - Державне регулювання економіки в Україні - ЗЕД України - Инновации - Институциональная экономика - История экономических учений - Коммерческая деятельность предприятия - Контроль и ревизия в России - Контроль і ревізія в Україні - Кризисная экономика - Лизинг - Логистика - Математические методы в экономике - Международные экономические отношения - Микроэкономика - Мировая экономика - Муніципальне та державне управління в Україні - Налоговое право - Организация производства - Основы экономики - Политическая экономия - Размещение производительных сил (РПС) - Региональная и национальная экономика - Страховое дело - Теория управления экономическими системами - Управление инновациями - Философия экономики - Ценообразование - Экономика зарубежных государств - Экономика и управление народным хозяйством - Экономика отрасли - Экономика предприятия - Экономика природопользования - Экономика труда - Экономическая безопасность - Экономическая география - Экономическая демография - Экономическая статистика - Экономическая теория и история - Экономический анализ -
