Методологические положения функционирования организатора строительства, формирования модели его качественной структуры и ресурсного обеспечения на основе кластерного построения.
В настоящее время генподрядная схема (рис. 9) испытывает кризис, вызванный наличием с одной стороны негативными факторами, такими, как коррупция, нехватка мощностей, квалифицированных трудовых ресурсов в строительных компаниях, погоня за «легкими» деньгами и т.
д., а с другой стороны сформировавшимися объективными предпосылками для перехода к инжиниринговой схеме организации управления на строительной площадке (рис. 10).

Рис. 9. Г енподрядная схема организации управления на строительной площадке (традиционная схема)
Следует отметить, что неявно некоторые строительные компании фактически перешли к инжиниринговой схеме или реализуют её частично. Если не рассматривать поверхностные проявления кризиса генподрядной схемы, а отме
тить глубинные причины, то можно прийти к выводу, что подобный переход является объективным процессом. Среди таких причин необходимо выделить следующие:
1. Усложнением задач управления строительным производством, особенно в рамках крупных инвестиционно-строительных проектов;
2. Формирование мотивации на конечный результат как за счет центров прибыли, так и за счет центров ответственности;
3. Необходимость создания единого центра принятия решений в отношении строительного производства не только чисто управленческих, но и технических, технологических, организационных;
4. Создание более действенного механизма управления строительным производством на уровне «строительный объект», основанного на более четком разграничении сфер компетенции и формировании более простой, но надежной схемы прохождения информации.

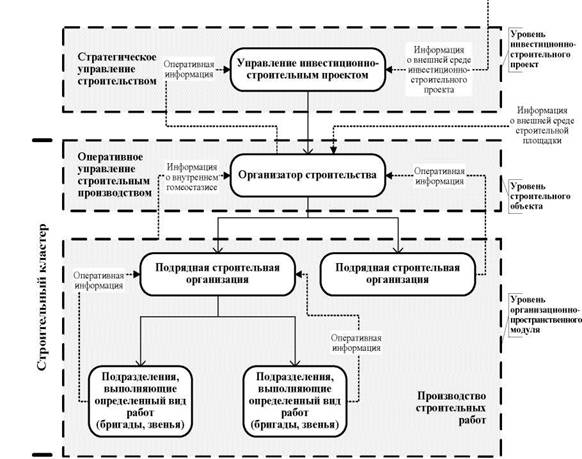

Рис. 10. Инжиниринговая схема организации управления на строительной площадке (при наличии организатора строительства)
Инвестиционно-строительные проекты обладают следующими характерными особенностями:
Во-первых, проекты рассчитаны на длительный срок, значительную часть которого занимает создание объекта.
Эксплуатация здания (сооружения) и, следовательно, получение результатов от осуществления проекта начинаются много позже момента его осуществления, поэтому уровень проектного риска слишком высок для того, чтобы его взял один инвеститор.
Во-вторых, в проектах участвуют несколько сторон, между которыми делятся разные типы связанного с проектом риска.
В-третьих, набор связанных с проектом рисков существенно различается на разных стадиях его осуществления. На стадии создания объекта основные риски связаны с выполнением необходимых работ, завершением их в срок, возможным перерасходом средств.
В-четвертых, инвестиционно-строительные проекты сложно ранжировать в связи с тем, что в большинстве случаев инвестиционный объект является уникальным, в силу этого проектные риски весьма специфичны, что существенно ограничивает возможности группировки.
Для снижения рисков, особенно на стадии строительства, необходимо наличие субъекта инвестиционно-строительной деятельности, который координировал бы работу всех участников возведения объекта. Таким субъектом может стать организатор строительства, которому делегируются функции, выполняемые на строительной площадке заказчиком, управляющим проектом, генеральным подрядчиком, поставщиком материально-технических ресурсов. Интеграция этих функций и эффективное их выполнение возможно на основе принципов инжиниринга и логистики (рис. 11). На основании выше изложенного материала, можно предположить, что наличие организатора строительства, как отдельного субъекта, является наиболее эффективным решением указанных выше задач на уровне строительного объекта.

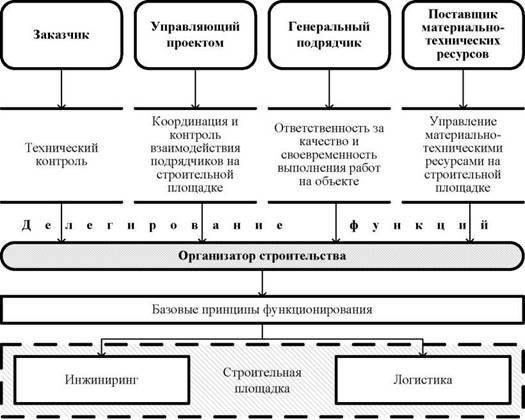

Рис. 11. Функциональное содержание организатора строительства
В качестве организатора строительства можно рассматривать как отдельные специализированные инжиниринговые подразделения компаний- управляющих инвестиционно-строительными проектами, так и самостоятельные инжиниринговые компании, реализующие функции организатора строительства.
Использование инжиниринговых компаний или подразделений вызвано необходимостью решения комплекса технико-технологических, организационных, экономических и управленческих задач на уровне «строительный объект» или «организационно-пространственный модуль».Выделение организатора строительства вызовет изменения в управлении инвестиционно-строительным циклом и изменения сфер компетенции субъектов инвестиционно-строительной деятельности, особенно связанных с этапом строительства (рис. 12).

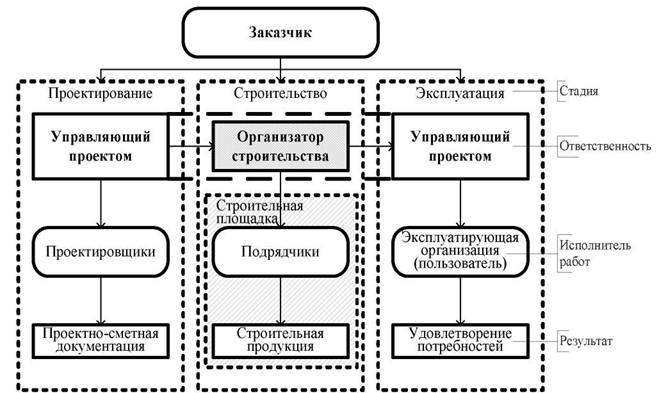

Рис. 12. Сферы компетенции субъектов инвестиционно-строительной деятельности (при наличии организатора строительства)
Целью любого участника является получение максимально возможного эффекта от осуществления инвестиционно-строительного проекта, который достигается за счет выбора оптимальных значений подконтрольных ему переменных. При этом он должен учитывать связанную с проектом систему ограничений, а также интересы других участников. Поэтому задачу можно сформулировать следующим образом: найти такие значения переменных, которые обеспечивали бы каждому участнику оптимальный эффект от реализации проекта при условии выполнения всех ограничений, как связанных непосредственно с проектом, так и отражающих индивидуальные интересы участников.
В этой связи модель управления на уровне строительной площадки можно
рассматривать как игру трех участников (игроков) с множествами их стратегий Ωo, Ωh , Ω3и с функциями выигрышей Uo, ии, U3.Вектор X = (хо,хи,х3 ) будет являться равновесием в этой игре, если выполняются следующие условия:
где хо, хи, х3- векторы переменных, определяемых участниками проекта: организатором строительства, инвестором и заказчиком, соответственно х = (хо,хи,х3); γ - массив данных, содержащий информацию об экзогенных по отношению к участникам проекта параметрах; φ- вектор экзогенных параметров с точно определяемыми значениями; Uo, ии, U3- функции результата деятельности организатора, инвестора и заказчика соответственно; Ωo, Ω11, Ω3- множества допустимых значений переменных, устанавливаемых соответствующими участниками (допустимость предполагает как соответствие плана ограничениям данного участника проекта, так и сохранение этим планом интереса к проекту со стороны других участников).
Решаемые организатором, инвестором, заказчиком, задачи можно записать следующим образом:
В данной постановке в явном виде отражено то обстоятельство, что каждый участник проекта вынужден при установлении значений регулируемых им переменных учитывать интересы других участников. При этом каждый допустимый набор компонент вектора х задает определенное распределение связанных с проектом рисков и результатов между его участниками.
Вектор
при этом будет являться равновесием, отклоняться от
которого не выгодно ни одному из участников, т. е. данное состояние равновесия будет устойчивым.
Вопрос о существовании равновесия в рассматриваемой игре, а также нахождение равновесного вектора переменных представляют собой достаточно сложные задачи. При их исследовании придется столкнуться со следующими проблемами.
Во-первых, представление некоторых ограничений в формализованном виде, пригодном для анализа в рамках предложенной модели, не представляется возможным.
Во-вторых, не существует универсальных методов исследования подобных моделей, поэтому для обеспечения возможности отыскания состояния равновесия аналитическими методами придется подбирать функции полезности участников специального вида, что существенно снижает привлекательность использования данной модели, особенно для практических расчетов.
В-третьих, задача еще более усложнится в ситуации, когда в осуществлении будут принимать участие более трех агентов.
Использование инжиниринговой схемы управления на строительной площадке, основанной на функционировании организатора строительства, позволяет перейти к кластерной модели строительного производства (рис. 13). В процессе исследования выделяются два вида кластеров: основной - строительный и обслуживающий - логистический. В зависимости от характера, масштаба строительного производства, а также иных условий конкретного объекта логистический кластер может быть частью строительного кластера (внутренний логистический кластер) или занимать обособленное место на строительной площадке (внешний логистический кластер).

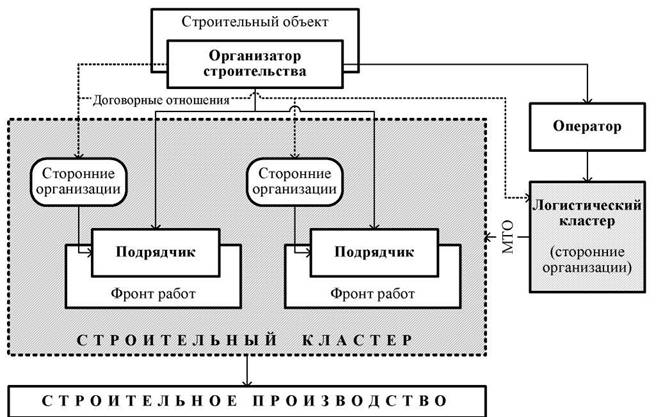

Рис. 13. Кластерная модель строительного производства
Представляется обоснованным дать следующие определения указанным выше структурным элементам.
Строительный кластер - это объединенные кооперационными связями и сконцентрированные на одной площадке строительные организации, осуществляющие совместную деятельность и дополняющие друг друга в процессе строительного производства.
Логистический кластер - это объединенные кооперационными связями и сконцентрированные на строительной площадке организации, дополняющие друг друга и осуществляющие совместную деятельность по материальнотехническому обеспечению строительного производства на объекте.
6.
Еще по теме Методологические положения функционирования организатора строительства, формирования модели его качественной структуры и ресурсного обеспечения на основе кластерного построения.:
- 1.1. Понятие, структура, принципы и этапы конструирования концептуальной модели правового обеспечения социального предпринимательства: методологический аспект
- 1.2 Концептуальные положения формирования и развития локального рынка мяса и мясной продукции на основе активизации интеграционного взаимодействия его участников
- Неструктурные модели временных рядов и модели, построенные на основе фьючерсных цен
- 2.4. Методологические основы процесса формирования организационной культуры
- 2.4. Методологические основы процесса формирования организационной культуры
- 1.3. Сегментационный подход как методологическая основа формирования маркетинговой
- 2.5. Модели организационной культуры как методологическая основа оценки ееразвития
- 2.5. Модели организационной культуры как методологическая основа оценки ее развития
- Тема 4. Теоретические основы построения и функционирования финансового баланса государства и муниципального образования.
- Глава 1. Правовое обеспечение российского социального предпринима- тельства как объект моделирования: методологические и научно- теоретические основы
- Глава 1. Теоретические и методологические подходы к формированию и организации сферы жилья на инновационной основе
- Основные правила функционирования организаторов торговли
- Кластерный подходв обеспечении устойчивого социальноэкономического развития региона
